Будівництво житлового комплексу «Шенген» у Львові триває. У третій черзі роботи ведуться в будинках 9 та 7.

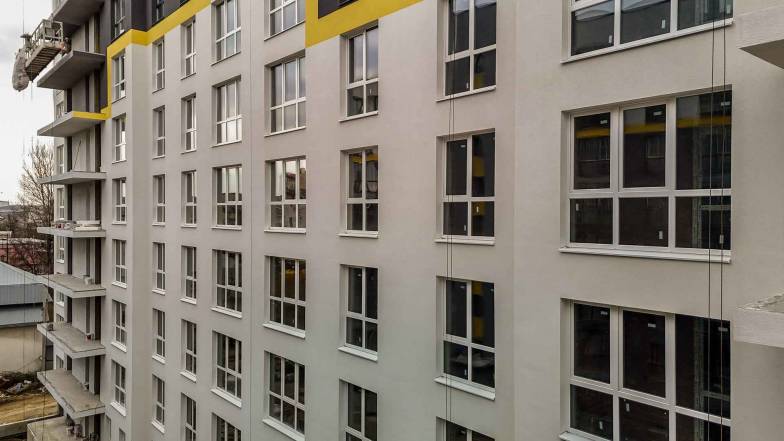

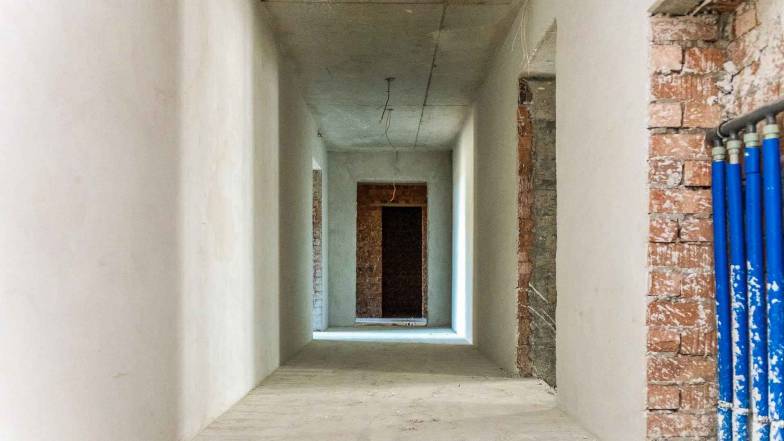

У будинку 9 розпочато влаштування штукатурки, виконується засипка цокольних поверхів, фасадні роботи виконано на 90%.

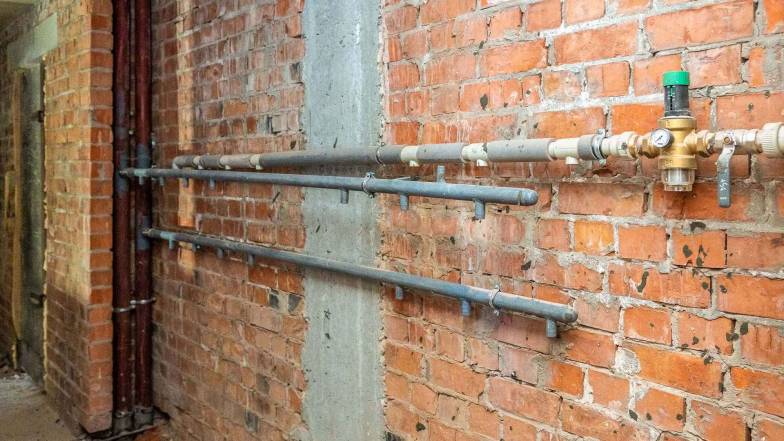

У будинку 7 тривають роботи з улаштування внутрішніх інженерних мереж опалення та водопостачання, фасад готовий на 70%.

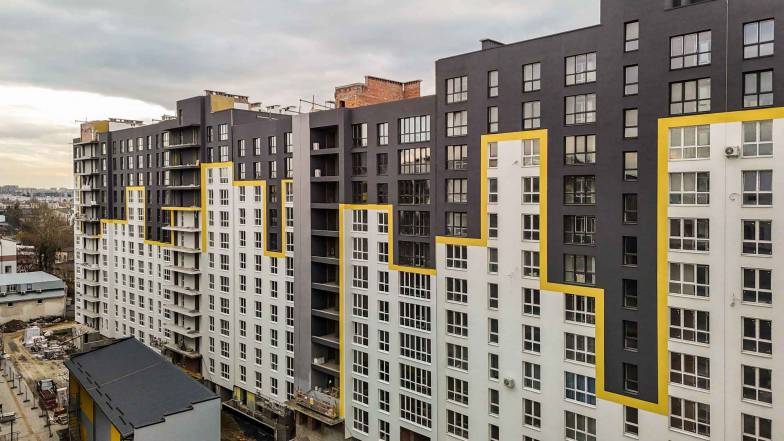

У четвертій черзі в секції Б1–С1 влаштування даху над комерційними приміщеннями виконано на 60%. Монтаж алюмінієвих конструкцій — на 85%, триває монтаж перил. Завершено влаштування плитки підлог у місцях загального користування комерційної частини. Монтаж ліфтів виконано на 70%.
У секції Б2–С1 монтажні роботи з відновлення стилобатної частини виконано на 85%, триває гідроізоляція фундаменту. На об’єкті також тривають роботи з благоустрою — проводиться мощення бруківки.
Житловий комплекс «Шенген» від РІЕЛ — це сучасний проєкт комфорт-класу на вул. Залізнична, 7 у Львові, що поєднує європейські стандарти архітектури, функціональності та безпеки.
Детальніше про доступні квартири та умови придбання — у відділах продажу. Контакти за посиланням.
